Thiết kế hệ thống truyền thanh thông minh cấp xã theo Thông tư 24/2025/TT-BVHTTDL
Thiết kế hệ thống truyền thanh thông minh cấp xã không còn là bài toán chọn một bộ phát, vài cụm loa rồi phân bổ theo địa giới hành chính. Trong mô hình quản trị địa phương hai cấp, hệ thống phải đồng thời thực hiện ba nhiệm vụ: truyền tải thông tin thiết yếu đến người dân; kết nối, tiếp nhận và phản hồi dữ liệu với hệ thống thông tin nguồn cấp tỉnh; sẵn sàng tích hợp vào hệ sinh thái số của xã, phường, đặc khu.
Thông tư số 24/2025/TT-BVHTTDL ngày 30/12/2025 của Bộ Văn hóa, Thể thao và Du lịch quy định về hệ thống truyền thông cơ sở ứng dụng công nghệ thông tin – viễn thông, có hiệu lực từ ngày 20/02/2026. Phạm vi của Thông tư bao gồm hệ thống thông tin nguồn, hệ thống truyền thanh xã, phường, đặc khu ứng dụng công nghệ thông tin – viễn thông và bảng tin điện tử công cộng.
Một phương án tốt vì vậy phải bắt đầu từ nhiệm vụ quản trị, dữ liệu địa bàn, đặc điểm dân cư, môi trường âm thanh, chất lượng hạ tầng mạng, nguồn điện, yêu cầu an toàn thông tin và khả năng mở rộng. Thiết bị chỉ được lựa chọn sau khi kiến trúc tổng thể, vùng phục vụ và kịch bản vận hành đã được xác lập.

Giá trị cốt lõi của một hệ thống được thiết kế đúng
Hệ thống truyền thanh thông minh cấp xã là đài truyền thanh sử dụng hạ tầng viễn thông và Internet để truyền tín hiệu âm thanh, dữ liệu; các cụm thu phát thanh được kết nối với hệ thống thông tin nguồn cấp tỉnh để quản lý tập trung. Một thiết kế đúng phải giúp cấp xã chủ động sản xuất bản tin, tiếp nhận thông tin từ trung ương và cấp tỉnh, điều khiển từng cụm loa, giám sát trạng thái, phát tin khẩn cấp, lưu nhật ký và duy trì khả năng hoạt động trong những tình huống mạng hoặc nguồn điện gặp sự cố.
Điểm cần hiểu đúng: “Truyền thanh thông minh” là cách gọi phổ biến trên thị trường. Thuật ngữ pháp lý trong Thông tư 24/2025/TT-BVHTTDL là “hệ thống truyền thanh cấp xã ứng dụng công nghệ thông tin – viễn thông”.
Hành trình khám phá phương án thiết kế
Nội dung dưới đây lần lượt làm rõ căn cứ pháp lý, kiến trúc tổng thể, thành phần kỹ thuật, quy trình khảo sát, phương pháp bố trí cụm loa, ba cấp độ triển khai, khả năng tích hợp họp trực tuyến và hệ sinh thái số, yêu cầu an toàn thông tin, quy trình nghiệm thu và các câu hỏi cần giải đáp trước khi đầu tư.

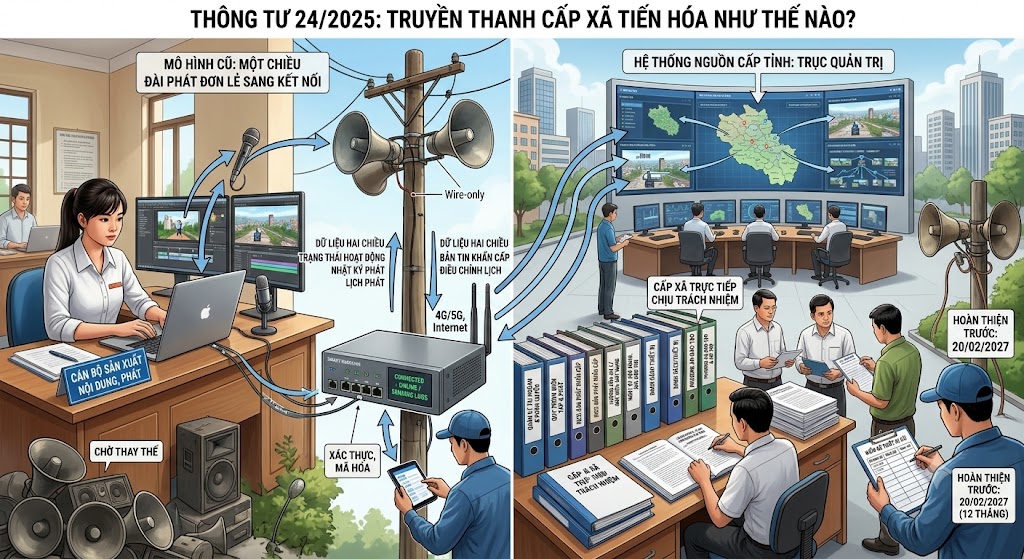

📡 Thông tư 24/2025 thay đổi cách tiếp cận hệ thống truyền thanh cấp xã như thế nào?

Từ một đài phát đơn lẻ sang hệ thống truyền thông cơ sở có kết nối dữ liệu
Trong mô hình truyền thống, đài truyền thanh thường được nhìn nhận chủ yếu theo luồng một chiều: cán bộ cấp xã tạo nội dung, phát tín hiệu, người dân tiếp nhận qua loa. Cách tiếp cận mới bổ sung rõ chiều dữ liệu ngược lại.
Cụm thu phát thanh phải có khả năng gửi trạng thái hoạt động, trạng thái kết nối, nhật ký phát bản tin, nhật ký lịch phát và nhật ký hủy lịch phát lên hệ thống thông tin nguồn cấp tỉnh. Hệ thống cấp tỉnh có thể gửi bản tin, phát bản tin khẩn cấp, điều chỉnh lịch, hủy lịch hoặc dừng phát trên thiết bị.
Điều đó làm thay đổi bản chất của công tác thiết kế. Nhà đầu tư không thể chỉ kiểm tra loa có kêu hay không. Cần kiểm tra cả:
- Thiết bị có được nhận diện trên hệ thống quản lý hay không.
- Trạng thái trực tuyến, ngoại tuyến có được phản ánh chính xác hay không.
- Bản tin gửi đi có được cụm thu phát thanh tiếp nhận đúng hay không.
- Nhật ký phát có được trả về hệ thống nguồn hay không.
- Người quản trị có thể phát, dừng hoặc thay đổi lịch theo phân quyền hay không.
- Quá trình truyền dữ liệu có được xác thực và mã hóa hay không.
- Hệ thống có khôi phục cấu hình sau mất điện hoặc mất kết nối hay không.
Hệ thống thông tin nguồn cấp tỉnh trở thành trục quản trị
Phụ lục I của Thông tư xác định mỗi tỉnh, thành phố trực thuộc trung ương xây dựng một hệ thống thông tin nguồn cấp tỉnh, phục vụ hoạt động thông tin cơ sở ở hai cấp tỉnh và xã. Người dùng cấp xã được cấp tài khoản để biên tập bản tin, tiếp nhận thông tin nguồn, quản lý cụm thu phát thanh, bảng tin điện tử và theo dõi tình hình hoạt động tại địa bàn.
Như vậy, trung tâm vận hành tại cấp xã không nên được xây dựng như một “ốc đảo công nghệ”. Thiết kế cần tương thích với kiến trúc quản lý của tỉnh, mô hình kết nối đã được cơ quan có thẩm quyền hướng dẫn và cơ chế cấp tài khoản, phân quyền, định danh thiết bị của địa phương.
Cấp xã có trách nhiệm trực tiếp về xây dựng và vận hành
UBND cấp xã có trách nhiệm xây dựng, quản lý, vận hành hệ thống; bảo đảm cơ sở vật chất, trang thiết bị kỹ thuật và thực hiện chế độ báo cáo định kỳ hoặc đột xuất theo yêu cầu của cơ quan quản lý cấp trên.
Quy định này cho thấy dự án không thể kết thúc ở thời điểm nghiệm thu thiết bị. Hồ sơ phải bao gồm ít nhất:
- Quy trình quản lý tài khoản và phân quyền.
- Quy trình biên tập, duyệt và phát bản tin.
- Kịch bản phát tin thông thường, ưu tiên và khẩn cấp.
- Hướng dẫn xử lý mất điện, mất mạng, lỗi thiết bị.
- Nhật ký vận hành, bảo trì và thay đổi cấu hình.
- Danh sách thiết bị, mã định danh, vị trí và tình trạng.
- Cơ chế phối hợp giữa cán bộ phụ trách nội dung và cán bộ kỹ thuật.
- Phương án đào tạo, hỗ trợ và bảo trì sau bàn giao.
Hệ thống cũ có thời hạn chuyển tiếp
Thông tư quy định hệ thống đang vận hành nhưng chưa tuân thủ phải được hoàn thiện trong thời hạn 12 tháng kể từ ngày Thông tư có hiệu lực. Với ngày hiệu lực 20/02/2026, mốc hoàn thiện theo điều khoản chuyển tiếp tương ứng là ngày 20/02/2027. Thông tư 39/2020/TT-BTTTT hết hiệu lực kể từ khi Thông tư 24/2025/TT-BVHTTDL có hiệu lực.
Điều này không đồng nghĩa mọi xã phải thay mới toàn bộ. Cách làm hợp lý là kiểm kê từng thành phần, kiểm tra khả năng kết nối, đánh giá an toàn điện, chống sét, chất lượng loa, phần mềm tích hợp, quyền quản trị và chi phí vòng đời, sau đó phân loại thành:
- Có thể tiếp tục sử dụng.
- Có thể sử dụng sau khi nâng cấp.
- Không còn phù hợp, cần thay thế.
- Chưa đủ dữ liệu, cần kiểm thử hoặc xác nhận từ nhà sản xuất.
🛰️ Kiến trúc tổng thể của hệ thống truyền thanh thông minh cấp xã

Mô hình kiến trúc đề xuất
HỆ THỐNG THÔNG TIN NGUỒN TRUNG ƯƠNG
│
Nền tảng tích hợp, chia sẻ dữ liệu
│
HỆ THỐNG THÔNG TIN NGUỒN CẤP TỈNH
│
Kết nối hai chiều, có xác thực
│
TRUNG TÂM VẬN HÀNH THÔNG TIN CẤP XÃ
├── Máy tính quản lý, biên tập, lưu trữ
├── Micro và thiết bị sản xuất bản tin
├── Tài khoản, phân quyền, nhật ký
├── Kết nối họp trực tuyến
├── Cổng thông tin, ứng dụng và mạng xã hội
├── Bảng tin điện tử công cộng
└── Dashboard giám sát
│
Internet/Intranet/3G/4G/5G/Wi-Fi
│
CÁC CỤM THU PHÁT THANH TẠI ĐỊA BÀN
├── Bộ thu phát và phần mềm tích hợp
├── Bộ khuếch đại
├── Loa truyền thanh
├── Nguồn điện và nguồn dự phòng
├── Cột, tiếp đất, chống sét
└── Giám sát trạng thái, nhật ký phát
Thông tư cho phép cụm thu phát thanh và bảng tin điện tử kết nối với hệ thống thông tin nguồn cấp tỉnh qua Internet, Intranet, SIM dữ liệu 3G, 4G, 5G hoặc Wi-Fi. Hệ thống nguồn cấp tỉnh đồng thời phải có khả năng sẵn sàng mở rộng, kết nối và chia sẻ dữ liệu với hệ thống khác.
Lớp 1: Hệ thống thông tin nguồn cấp tỉnh
Đây là lớp quản lý tập trung, thực hiện các chức năng tiếp nhận thông tin nguồn, quản lý thiết bị, biên tập bản tin, quản lý lịch phát, theo dõi trạng thái, thống kê và chia sẻ dữ liệu với hệ thống trung ương.
Khi thiết kế cấp xã, cần làm rõ ngay:
- Tỉnh đang sử dụng hệ thống thông tin nguồn nào.
- Phương thức kết nối trực tiếp hay qua mô-đun tương thích.
- Tiêu chuẩn định danh thiết bị.
- Quy trình đăng ký và phê duyệt kết nối.
- Định dạng dữ liệu, bản tin và tệp âm thanh được chấp nhận.
- Cơ chế cấp tài khoản và phân quyền.
- Yêu cầu về IP, SIM dữ liệu, mạng riêng hoặc danh sách địa chỉ được phép.
- Trách nhiệm quản lý mô-đun tương thích.
- Quy trình kiểm thử trước khi đưa thiết bị vào hệ thống.
Lớp 2: Trung tâm vận hành cấp xã
Trung tâm vận hành không nhất thiết phải là một phòng máy lớn, nhưng phải có điều kiện tổ chức sản xuất nội dung, kiểm soát lịch phát và giám sát hệ thống.
Các thành phần nên được phân thành bốn nhóm:
Nhóm sản xuất nội dung: Máy tính, micro, giao diện thu âm, tai nghe kiểm âm, phần mềm biên tập, kho dữ liệu âm thanh.
Nhóm quản trị: Tài khoản người dùng, phân quyền, nhật ký, danh mục cụm loa, bản đồ vị trí, trạng thái thiết bị.
Nhóm kết nối: Internet, đường truyền dự phòng, thiết bị mạng, tường lửa hoặc cơ chế kiểm soát truy cập phù hợp.
Nhóm phối hợp đa nền tảng: Họp trực tuyến, cổng thông tin điện tử, bảng tin điện tử, ứng dụng số, màn hình điều hành và các kênh truyền thông đã được cơ quan có thẩm quyền cho phép.
Lớp 3: Cụm thu phát thanh
Cụm thu phát thanh là đầu cuối nhận bản tin số, phát âm thanh qua loa và phản hồi trạng thái về hệ thống quản lý. Theo Thông tư, thành phần này phải kết nối Internet, có khả năng sử dụng nguồn xoay chiều trong dải quy định, có đầu chờ nguồn một chiều khi mất điện, có rơ-le bảo vệ và tổng công suất ra loa từ 50 W đến 120 W.
Tuy nhiên, thông số tối thiểu không thay thế cho thiết kế thực địa. Một cụm 120 W không mặc nhiên tốt hơn một cụm 50 W. Giá trị phụ thuộc vào:
- Số lượng và trở kháng loa.
- Góc mở và hướng phát của loa.
- Mức ồn nền.
- Khoảng cách đến người nghe.
- Vật cản.
- Cao độ lắp đặt.
- Khả năng kiểm soát vùng âm.
- Mục tiêu bảo đảm độ rõ lời nói.
- Mức ảnh hưởng đến khu dân cư ngoài vùng phục vụ.
Lớp 4: Người dân và các nhóm đối tượng phục vụ
Đích cuối của thiết kế không phải “phủ kín diện tích xã” theo nghĩa hình học, mà là giúp các nhóm dân cư cần tiếp nhận thông tin nghe rõ, đúng thời điểm và đúng nội dung.
Cần xác định riêng:
- Khu dân cư tập trung.
- Khu chung cư, khu đô thị.
- Thôn, bản phân tán.
- Khu vực dân tộc thiểu số.
- Chợ, trung tâm thương mại nhỏ.
- Trường học, trạm y tế, nhà văn hóa.
- Khu công nghiệp, cụm công nghiệp, làng nghề.
- Bến xe, bến tàu, cảng cá.
- Khu vực thường xuyên chịu thiên tai.
- Vùng có chất lượng mạng hoặc nguồn điện không ổn định.
⚙️ Thành phần kỹ thuật: đâu là yêu cầu bắt buộc, đâu là nội dung cần thiết kế thêm?
Thông tư xác định phần cứng cơ bản gồm cụm thu phát thanh, thiết bị quản lý và sản xuất chương trình, loa truyền thanh, micro cùng thiết bị, vật tư khác. Phần mềm tích hợp trong cụm thu phát thanh phải đáp ứng các yêu cầu riêng về xác thực, kiểm soát truy cập, nhật ký, mã hóa, khôi phục cấu hình và cập nhật.
Hạng mục |
Yêu cầu theo Thông tư |
Nội dung cần xác định khi thiết kế |
| Cụm thu phát thanh | Kết nối Internet; nguồn AC; đầu chờ nguồn DC; bảo vệ điện; công suất ra loa 50–120 W | Khả năng tương thích hệ thống nguồn cấp tỉnh; số kênh; quản lý từ xa; môi trường lắp đặt |
| Máy tính | SSD tối thiểu 500 GB; RAM tối thiểu 8 GB; bộ xử lý Core i5 hoặc tương đương | Màn hình, dự phòng dữ liệu, bản quyền phần mềm, phân quyền người dùng |
| Micro | Âm thanh rõ ràng | Loại micro, khoảng cách nói, chống hú, lọc ồn, thao tác vận hành |
| Loa | Công suất tối thiểu 25–30 W mỗi loa | Độ nhạy, góc phủ, vật liệu, khả năng chịu thời tiết, hướng lắp |
| Cột và vật tư | Cột loa, chống sét, tiếp đất, an toàn điện, an toàn xây dựng | Tải trọng gió, nền móng, hành lang an toàn, chống phá hoại |
| Nguồn dự phòng | UPS hoặc năng lượng mặt trời nếu có | Thời gian duy trì, dung lượng, chu kỳ bảo trì, điều kiện địa bàn |
| Phần mềm | Xác thực, mã hóa, nhật ký, phục hồi, cập nhật bảo mật | Quyền sở hữu tài khoản, API, xuất dữ liệu, cơ chế hỗ trợ dài hạn |
| Đường truyền | Kết nối qua hạ tầng viễn thông, Internet | Nhà mạng, chất lượng sóng, đường truyền dự phòng, giám sát lưu lượng |
Cảnh báo kỹ thuật: Không nên sao chép nguyên bảng thông số tối thiểu để làm toàn bộ yêu cầu thiết kế. Thông tư đưa ra nền tảng bắt buộc; phương án cụ thể phải được bổ sung theo địa hình, vùng phục vụ, môi trường, tải âm thanh, hạ tầng mạng và yêu cầu vận hành thực tế.
🔊 Quy trình khảo sát trước khi thiết kế hệ thống

Bước 1: Xác định nhiệm vụ thông tin
Cần làm rõ hệ thống phục vụ những nhóm nhiệm vụ nào:
- Phát bản tin định kỳ.
- Tiếp nhận nội dung từ trung ương và cấp tỉnh.
- Thông báo hành chính.
- Phòng, chống thiên tai và tìm kiếm cứu nạn.
- Cảnh báo dịch bệnh.
- Thông tin an ninh, trật tự.
- Tuyên truyền chính sách.
- Thông báo lịch họp, lịch tiếp công dân và dịch vụ công.
- Phát nội dung theo từng thôn, tổ dân phố hoặc khu vực.
- Phối hợp thông tin trong tình huống khẩn cấp.

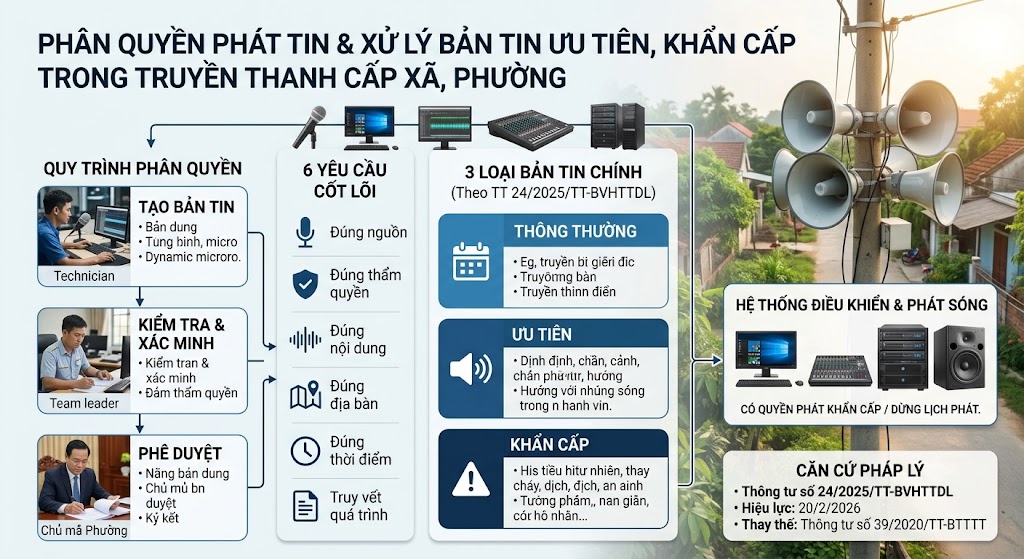

Thông tư phân loại bản tin thành bản tin thông thường, bản tin ưu tiên và bản tin khẩn cấp. Vì vậy, thiết kế phải có kịch bản quyền ưu tiên, cơ chế ngắt lịch và thẩm quyền phát từng loại bản tin.
Bước 2: Thu thập dữ liệu địa bàn
Tối thiểu cần có:
- Bản đồ địa giới và giao thông.
- Danh sách thôn, tổ dân phố, khu dân cư.
- Dữ liệu dân số theo cụm cư trú.
- Các điểm công cộng quan trọng.
- Khu vực có nguy cơ thiên tai, ngập lụt, sạt lở, cháy rừng.
- Vị trí cột và loa hiện có.
- Vị trí có thể cấp điện.
- Bản đồ chất lượng sóng di động hoặc đường truyền.
- Phản ánh của người dân về hệ thống hiện tại.
- Danh sách khu vực chưa nghe rõ, bị âm quá lớn hoặc thường xuyên mất tín hiệu.
Bước 3: Khảo sát môi trường âm thanh
Kỹ sư cần quan sát và đo lường trong các khung giờ khác nhau. Một điểm yên tĩnh lúc 9 giờ sáng có thể trở thành khu vực ồn cao vào giờ tan học, giờ họp chợ hoặc thời điểm hoạt động của nhà máy.
Các yếu tố cần ghi nhận:
- Tiếng ồn giao thông.
- Tiếng máy công nghiệp.
- Loa dân sinh và hoạt động thương mại.
- Nhà cao tầng hoặc dãy nhà chắn âm.
- Địa hình đồi núi.
- Hướng gió chủ đạo.
- Khoảng cách giữa các cụm dân cư.
- Khả năng phản xạ âm từ công trình.
- Nguy cơ âm thanh hướng sang bệnh viện, trường học hoặc khu vực cần yên tĩnh.
Bước 4: Kiểm tra nguồn điện và chống sét
Phải khảo sát:
- Vị trí lấy nguồn.
- Chất lượng điện áp.
- Khoảng cách kéo dây.
- Tình trạng tiếp đất.
- Nguy cơ sét lan truyền và sét trực tiếp.
- Khả năng lắp UPS hoặc nguồn một chiều.
- Khả năng dùng pin năng lượng mặt trời.
- Điều kiện bảo trì ắc quy, tấm pin và bộ điều khiển sạc.
- An toàn của tủ điện, cầu dao, dây nguồn và cột.
Phụ lục III yêu cầu hệ thống tuân thủ quy định chuyên ngành về an toàn điện, an toàn xây dựng, tiếp đất và chống sét.
Bước 5: Khảo sát hạ tầng viễn thông
Không nên kết luận “có sóng 4G” chỉ bằng việc quan sát điện thoại cá nhân. Cần kiểm tra:
- Cường độ và độ ổn định của tín hiệu.
- Tính ổn định theo thời gian.
- Khả năng kết nối bên trong tủ thiết bị.
- Chất lượng của nhiều nhà mạng.
- Độ trễ và tỷ lệ mất gói.
- Khả năng chuyển sang đường truyền dự phòng.
- Chi phí SIM dữ liệu và quản lý thuê bao.
- Vùng lõm sóng.
- Khả năng sử dụng mạng có dây tại các điểm phù hợp.
- Cơ chế giám sát thiết bị mất kết nối.
Bước 6: Đánh giá hệ thống hiện có
Mỗi thiết bị cần được đánh dấu theo bốn nhóm: tiếp tục sử dụng; nâng cấp; thay thế; cần kiểm định thêm.
Đặc biệt cần kiểm tra:
- Loa có méo tiếng, rè, ngấm nước hay không.
- Cột có han gỉ, nghiêng hoặc không bảo đảm tải trọng hay không.
- Dây nguồn, tiếp đất và chống sét còn an toàn hay không.
- Thiết bị có kết nối được với hệ thống nguồn cấp tỉnh hay không.
- Quyền quản trị có thuộc cơ quan quản lý hay phụ thuộc nhà cung cấp.
- Phần mềm có được cập nhật bảo mật hay không.
- Có thể xuất dữ liệu và nhật ký hay không.
- Nhà sản xuất còn hỗ trợ hay không.
Bước 7: Lập bản đồ khảo sát
Bản đồ khảo sát nên thể hiện đồng thời:
- Điểm dân cư.
- Vị trí cụm loa hiện có.
- Vị trí dự kiến.
- Hướng loa.
- Vùng âm dự kiến.
- Nguồn điện.
- Chất lượng mạng.
- Điểm trọng yếu.
- Khu vực cần hạn chế âm lượng.
- Tuyến bảo trì tiếp cận.
- Mức độ ưu tiên đầu tư.
Dữ liệu cần chuẩn bị trước khảo sát: bản đồ địa bàn, danh sách thôn hoặc tổ dân phố, dân số theo khu vực, hiện trạng loa và cột, các điểm mất điện hoặc mất mạng thường xuyên, vị trí nguy cơ thiên tai và phản ánh của người dân về chất lượng nghe.
Cách xác định số lượng, vị trí và hướng của cụm loa
Không có một con số cố định cho mọi xã
Thông tư 24/2025/TT-BVHTTDL quy định thành phần và một số thông số kỹ thuật cơ bản, nhưng không ấn định một xã phải có bao nhiêu cụm thu phát thanh hoặc mỗi cụm phải phục vụ một bán kính cố định. Số lượng cuối cùng cần dựa trên khảo sát và thiết kế kỹ thuật.
Áp dụng một định mức cứng theo diện tích hoặc dân số có thể dẫn đến hai trạng thái trái ngược:
- Thiếu cụm loa tại các điểm dân cư bị chia cắt.
- Thừa cụm loa tại địa bàn dân cư tập trung, gây chồng lấn âm và lãng phí.
Thiết kế theo vùng phục vụ
Địa bàn nên được chia thành các vùng:
| Loại vùng | Đặc điểm | Hướng thiết kế |
| Dân cư tập trung | Nhà ở dày, khoảng cách ngắn | Nhiều vùng âm nhỏ, kiểm soát hướng và âm lượng |
| Dân cư phân tán | Khoảng cách giữa các cụm xa | Bố trí theo điểm dân cư, không cố phủ khoảng trống không cần thiết |
| Trục giao thông ồn | Ồn nền thay đổi lớn | Chọn hướng loa, cao độ và thời điểm phát phù hợp |
| Miền núi | Địa hình che khuất | Chia cụm theo thung lũng, sườn núi hoặc bản dân cư |
| Ven biển, hải đảo | Gió, muối, nguồn điện khó khăn | Thiết bị chịu môi trường, nguồn dự phòng và chống ăn mòn |
| Khu công nghiệp | Ồn cao, phạm vi rộng | Kết hợp hệ thống cảnh báo nội bộ, tránh chỉ tăng công suất loa xã |
| Khu đô thị | Nhiều tòa nhà, yêu cầu kiểm soát tiếng ồn | Kết hợp đa kênh, bảng tin, ứng dụng và hệ thống tòa nhà |
| Khu thiên tai | Cần cảnh báo nhanh | Ưu tiên dự phòng nguồn, mạng và khả năng phát khẩn cấp |
Ưu tiên độ rõ lời nói
Mục tiêu chính của truyền thanh cơ sở là truyền đạt thông tin bằng lời nói. Vì vậy, độ rõ cần được ưu tiên hơn cảm giác “âm thanh thật lớn”.
Một bản tin nghe lớn nhưng phụ âm bị nhòe, tiếng vang kéo dài hoặc âm bị gió cuốn vẫn không hoàn thành nhiệm vụ. Thiết kế cần cân đối:
- Chất lượng micro và bản ghi.
- Dải tần giọng nói.
- Mức méo của bộ khuếch đại.
- Độ nhạy và góc phủ của loa.
- Sự đồng pha giữa các loa.
- Mức chồng lấn giữa các cụm.
- Khoảng cách truyền âm.
- Mức ồn nền.
- Hướng loa so với khu dân cư.
Không quay nhiều loa cùng hướng để “đánh xa”
Việc lắp nhiều loa cùng hướng mà không tính toán có thể làm tăng nhiễu giao thoa, tạo vùng quá lớn và vùng nghe không rõ. Hướng loa phải dựa trên hình dạng khu dân cư, tuyến đường, vật cản và yêu cầu kiểm soát tiếng ồn.
Chọn cao độ lắp đặt hợp lý
Lắp loa quá thấp dễ bị che, phá hoại hoặc gây âm thanh quá mạnh cho nhà gần cột. Lắp quá cao có thể làm âm thanh đi xa ngoài vùng phục vụ, tăng ảnh hưởng của gió và khiến việc bảo trì khó khăn.
Cao độ phải được xác định cùng với:
- Góc nghiêng.
- Góc mở loa.
- Khoảng cách đến nhà dân.
- tải trọng gió.
- Điều kiện tiếp cận.
- An toàn công trình.
- Phương án chống sét.

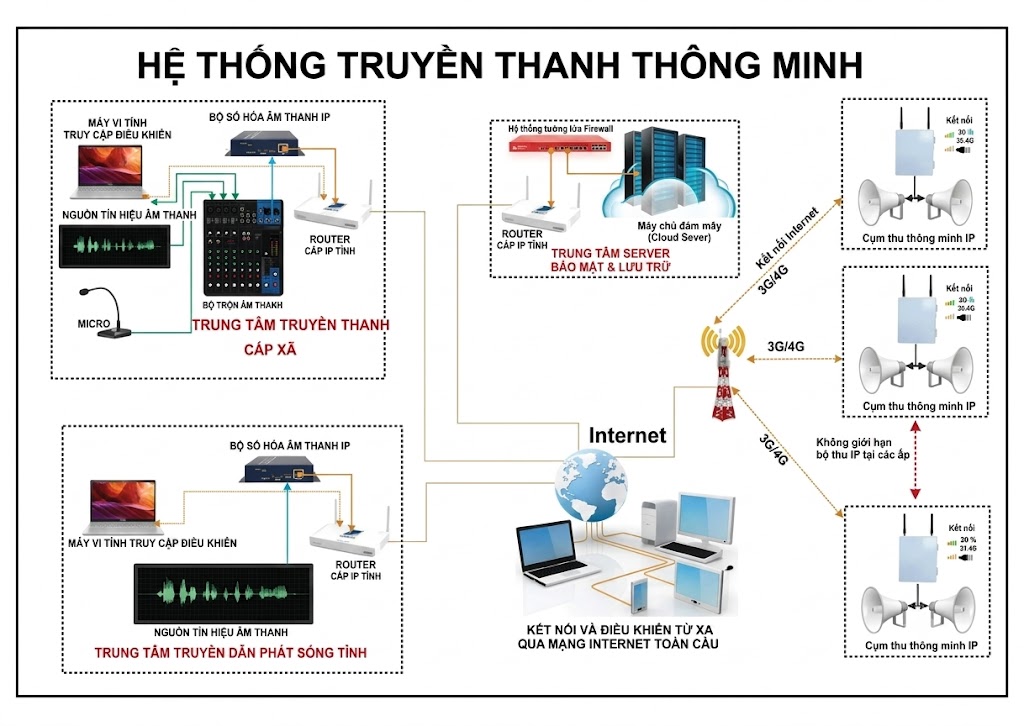

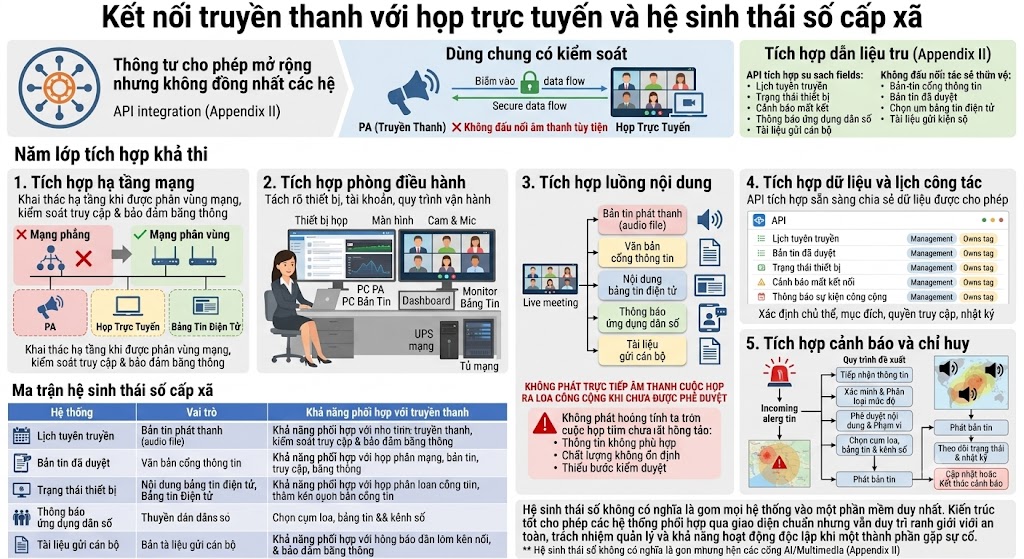

🌐 Kết nối truyền thanh với họp trực tuyến và hệ sinh thái số cấp xã

Thông tư cho phép mở rộng nhưng không đồng nhất các hệ thống
Thông tư yêu cầu hệ thống thông tin nguồn trung ương và cấp tỉnh có khả năng sẵn sàng mở rộng kết nối, chia sẻ dữ liệu với các hệ thống khác. Phụ lục II cũng yêu cầu có API để sẵn sàng tích hợp với hệ thống của trung ương và địa phương. Đây là nền tảng pháp lý và kỹ thuật để xây dựng kiến trúc mở. Tuy nhiên, Thông tư không quy định hệ thống truyền thanh bắt buộc phải tích hợp họp trực tuyến.
Vì vậy, việc kết nối cần được thiết kế theo nguyên tắc:
Dùng chung có kiểm soát về hạ tầng, dữ liệu và quy trình; không đấu nối tùy tiện tín hiệu âm thanh giữa các hệ thống.
Năm lớp tích hợp khả thi
1. Tích hợp hạ tầng mạng
Hệ thống truyền thanh, họp trực tuyến và bảng tin điện tử có thể khai thác hạ tầng kết nối của cơ quan nếu được phân vùng mạng, kiểm soát truy cập và bảo đảm băng thông.
Không nên để toàn bộ thiết bị cùng nằm trong một mạng phẳng. Mỗi nhóm thiết bị cần có chính sách truy cập phù hợp, đặc biệt với thiết bị quản trị từ xa.
2. Tích hợp phòng điều hành
Một phòng vận hành cấp xã có thể được tổ chức thành không gian đa chức năng gồm:
- Thiết bị họp trực tuyến.
- Màn hình hiển thị.
- Camera và micro hội nghị.
- Máy tính quản lý truyền thanh.
- Thiết bị sản xuất bản tin.
- Dashboard theo dõi cụm loa.
- Màn hình giám sát bảng tin điện tử.
- Thiết bị lưu điện.
- Tủ mạng và quản lý nguồn.
Dùng chung không gian giúp giảm phân tán đầu mối, nhưng cần tách rõ thiết bị, tài khoản và quy trình vận hành.
3. Tích hợp luồng nội dung
Thông tin từ một cuộc họp trực tuyến có thể được biên tập thành:
- Bản tin phát thanh.
- Văn bản đăng trên cổng thông tin.
- Nội dung trên bảng tin điện tử.
- Thông báo trên ứng dụng số.
- Tài liệu gửi nhóm cán bộ cơ sở.
Không nên phát trực tiếp toàn bộ âm thanh cuộc họp ra loa công cộng trừ khi có chủ trương, thẩm quyền và kịch bản rõ ràng. Nội dung họp có thể chứa thông tin không phù hợp để phổ biến đại chúng, chất lượng âm thanh không ổn định hoặc thiếu bước kiểm duyệt.
4. Tích hợp dữ liệu và lịch công tác
API có thể được sử dụng để chia sẻ những dữ liệu được cho phép, chẳng hạn:
- Lịch tuyên truyền.
- Danh sách bản tin đã duyệt.
- Trạng thái thiết bị.
- Cảnh báo mất kết nối.
- Thống kê hoạt động.
- Danh mục địa bàn.
- Mã định danh.
- Thông báo sự kiện công cộng.
Mọi tích hợp phải xác định chủ thể quản lý dữ liệu, mục đích sử dụng, quyền truy cập, nhật ký và cơ chế thu hồi quyền.
5. Tích hợp cảnh báo và chỉ huy
Trong tình huống thiên tai hoặc sự cố, trung tâm điều hành có thể tiếp nhận thông tin từ hệ thống cảnh báo, họp trực tuyến với cấp trên, biên tập thông điệp và phát đến từng vùng loa.
Quy trình đề xuất:
Tiếp nhận thông tin
↓
Xác minh và phân loại mức độ
↓
Phê duyệt nội dung và phạm vi phát
↓
Chọn cụm loa, bảng tin và kênh số
↓
Phát bản tin
↓
Theo dõi trạng thái và nhật ký
↓
Cập nhật hoặc kết thúc cảnh báo
Ma trận hệ sinh thái số cấp xã
| Hệ thống | Vai trò | Khả năng phối hợp với truyền thanh |
| Họp trực tuyến | Chỉ đạo, điều hành, họp với cấp tỉnh | Tiếp nhận chủ trương, sản xuất bản tin sau họp |
| Hệ thống thông tin nguồn | Quản lý nội dung và thiết bị | Kết nối trực tiếp theo Thông tư |
| Bảng tin điện tử | Truyền thông bằng chữ, hình ảnh, video | Đồng bộ chiến dịch truyền thông đa phương tiện |
| Cổng thông tin xã | Công khai nội dung chính thức | Đăng bản tin chi tiết và tài liệu tham khảo |
| Ứng dụng công dân | Gửi thông báo cá nhân hóa | Bổ sung cho vùng khó nghe hoặc người đi làm xa |
| Camera và trung tâm điều hành | Cung cấp dữ liệu tình huống | Hỗ trợ xác định vùng cần cảnh báo |
| Hệ thống cảnh báo thiên tai | Phát hiện và cảnh báo | Kích hoạt quy trình phát khẩn cấp có kiểm soát |
| Hệ thống âm thanh hội trường | Phục vụ họp, tập huấn, sự kiện | Chia sẻ nội dung đã được biên tập, không ghép tùy tiện |
| Kho dữ liệu số | Lưu trữ nội dung, tài liệu | Tái sử dụng nội dung đã phê duyệt |
| AI hỗ trợ biên tập | Chuyển văn bản thành giọng nói, gợi ý tóm lược | Hỗ trợ người vận hành, phải có khâu kiểm duyệt |
Phụ lục II đã đưa chức năng chuyển văn bản thành giọng nói, xử lý file MP3, WAV, luồng streaming, phát trực tiếp qua micro và biên tập nội dung đa phương tiện vào nhóm yêu cầu của hệ thống thông tin nguồn.
Nguyên tắc tích hợp: Hệ sinh thái số không có nghĩa là gom mọi hệ thống vào một phần mềm duy nhất. Kiến trúc tốt cho phép các hệ thống phối hợp qua giao diện chuẩn nhưng vẫn duy trì ranh giới an toàn, trách nhiệm quản lý và khả năng hoạt động độc lập khi một thành phần gặp sự cố.
Ba phương án thiết kế hệ thống truyền thanh cấp xã
Phương án 1: Đáp ứng nhu cầu cơ bản
Đối tượng phù hợp: Xã có quy mô vừa hoặc nhỏ, địa bàn tương đối tập trung, hạ tầng mạng ổn định, nhu cầu chủ yếu là tiếp nhận và phát bản tin.
Mục tiêu: Đáp ứng các thành phần và yêu cầu kỹ thuật cơ bản của Thông tư; hình thành khả năng kết nối hệ thống nguồn cấp tỉnh; khắc phục những điểm yếu rõ ràng của hệ thống cũ.
Hướng cấu hình:
- Trung tâm vận hành với máy tính, micro và phần mềm cần thiết.
- Cụm thu phát thanh tương thích hệ thống nguồn cấp tỉnh.
- Loa và cột được bố trí theo các điểm dân cư ưu tiên.
- Kết nối Internet hoặc SIM dữ liệu.
- Nguồn điện và chống sét theo yêu cầu.
- Quy trình quản lý tài khoản, lịch phát và nhật ký.
- Đào tạo cán bộ vận hành.
Ưu điểm: Chi phí đầu tư ban đầu được kiểm soát; tập trung vào nhu cầu thiết yếu; thời gian triển khai tương đối gọn.
Giới hạn: Khả năng dự phòng và tích hợp sâu còn hạn chế; một số thao tác có thể phụ thuộc nhiều vào cán bộ vận hành; chưa tối ưu cho địa bàn phức tạp.
Điều kiện: Hệ thống nguồn cấp tỉnh đã sẵn sàng kết nối; đường truyền đủ ổn định; thiết bị được kiểm thử tương thích.
Khả năng mở rộng: Bổ sung cụm loa, nguồn dự phòng, bảng tin điện tử và kết nối đa nền tảng khi có nhu cầu.
Rủi ro: Chọn cấu hình quá sát mức tối thiểu có thể làm giảm dư địa mở rộng; tiết kiệm sai vị trí có thể làm tăng chi phí bảo trì.
Phương án 2: Tối ưu hiệu quả đầu tư
Đối tượng phù hợp: Xã, phường, đặc khu có nhiều khu dân cư, có hệ thống cũ cần tận dụng một phần, yêu cầu vận hành ổn định và cần cân đối ngân sách theo vòng đời.
Mục tiêu: Đầu tư có trọng tâm, tái sử dụng tài sản phù hợp, tăng độ ổn định, giảm điểm mù thông tin và tạo nền tảng mở rộng.
Hướng cấu hình:
- Khảo sát âm thanh và bản đồ hóa toàn địa bàn.
- Phân loại thiết bị cũ.
- Bố trí cụm loa theo vùng dân cư thay vì định mức cứng.
- Dự phòng kết nối tại các điểm trọng yếu.
- Nguồn dự phòng cho khu vực thiên tai hoặc mất điện.
- Quản trị tập trung, cảnh báo mất kết nối.
- Phân quyền rõ giữa biên tập, duyệt, phát và quản trị kỹ thuật.
- Thiết kế phòng vận hành có khả năng phối hợp họp trực tuyến.
- Chuẩn hóa dữ liệu thiết bị, vị trí, lịch sử bảo trì.
- Đánh giá chi phí trong toàn bộ vòng đời.
Ưu điểm: Cân bằng giữa năng lực hệ thống và hiệu quả ngân sách; giảm nguy cơ thay mới tràn lan; nâng cao khả năng vận hành.
Giới hạn: Cần khảo sát kỹ; thời gian chuẩn bị hồ sơ dài hơn; đòi hỏi phối hợp giữa nhiều bộ phận.
Điều kiện: Có dữ liệu hiện trạng tương đối đầy đủ; đơn vị thiết kế đủ năng lực khảo sát âm thanh, mạng, điện và tích hợp.
Khả năng mở rộng: Thuận lợi nhờ kiến trúc mở, phân vùng và dữ liệu được chuẩn hóa.
Rủi ro: Tái sử dụng thiết bị cũ mà không kiểm thử đầy đủ có thể tạo điểm lỗi; tích hợp nhiều hãng có thể phát sinh vấn đề tương thích.
Phương án 3: Hệ thống thông minh, đồng bộ, sẵn sàng mở rộng
Đối tượng phù hợp: Địa bàn đông dân, địa hình phức tạp, có yêu cầu cao về phòng chống thiên tai, quản trị số, phối hợp chỉ huy hoặc định hướng xây dựng hệ sinh thái truyền thông cơ sở hiện đại.
Mục tiêu: Hình thành hạ tầng truyền thông cơ sở số đồng bộ, giám sát tập trung, vận hành đa kênh, sẵn sàng tích hợp dữ liệu và mở rộng trong dài hạn.
Hướng cấu hình:
- Bản đồ số toàn bộ cụm loa và thiết bị.
- Dashboard theo dõi trạng thái.
- Cảnh báo tự động khi mất điện, mất mạng hoặc thiết bị lỗi.
- Đường truyền và nguồn dự phòng theo mức độ ưu tiên.
- Phân vùng phát theo địa bàn, nhóm đối tượng và kịch bản.
- Quy trình phát tin khẩn cấp.
- Tích hợp bảng tin điện tử.
- Kết nối phòng họp trực tuyến và trung tâm điều hành.
- API phục vụ chia sẻ dữ liệu có kiểm soát.
- Kho nội dung số.
- Chuyển văn bản thành giọng nói có kiểm duyệt.
- Phân quyền nhiều lớp, xác thực mạnh, nhật ký và giám sát an toàn.
- Kế hoạch nâng cấp, bảo trì và quản lý phiên bản dài hạn.
Ưu điểm: Năng lực quản trị cao; giảm thời gian phát hiện sự cố; thuận lợi cho truyền thông đa nền tảng; sẵn sàng thích ứng với yêu cầu mới.
Giới hạn: Đầu tư ban đầu và yêu cầu tổ chức vận hành cao hơn; cần đội ngũ được đào tạo; quy trình quản trị phải nghiêm.
Điều kiện: Có kiến trúc tổng thể, cơ chế phối hợp, nhân lực vận hành và kế hoạch ngân sách vòng đời.
Khả năng mở rộng: Cao, nếu API, dữ liệu, quyền quản trị và tiêu chuẩn kết nối được xác lập ngay từ đầu.
Rủi ro: Mở rộng quá nhiều tính năng nhưng không có nhân lực vận hành; phụ thuộc nhà cung cấp; tích hợp thiếu kiểm soát làm tăng rủi ro an toàn thông tin.
Bảng so sánh ba phương án
| Tiêu chí | Phương án 1 | Phương án 2 | Phương án 3 |
| Mức đáp ứng | Cơ bản | Toàn diện theo nhu cầu | Đồng bộ, thông minh |
| Khảo sát âm thanh | Theo điểm ưu tiên | Toàn địa bàn | Toàn địa bàn, bản đồ số |
| Tận dụng hệ thống cũ | Có chọn lọc | Đánh giá chi tiết | Chỉ giữ thành phần phù hợp kiến trúc |
| Dự phòng | Hạn chế | Theo điểm trọng yếu | Phân tầng dự phòng |
| Họp trực tuyến | Dùng riêng | Phối hợp phòng vận hành | Tích hợp quy trình điều hành |
| Bảng tin điện tử | Mở rộng sau | Có thể triển khai đồng bộ | Tích hợp đa kênh |
| Giám sát | Trạng thái cơ bản | Cảnh báo và báo cáo | Dashboard, cảnh báo nâng cao |
| Khả năng mở rộng | Trung bình | Tốt | Cao |
| Yêu cầu nhân lực | Cơ bản | Trung bình | Cao |
| Rủi ro chính | Thiếu dư địa | Tương thích thiết bị cũ | Phức tạp và phụ thuộc nhà cung cấp |
Lựa chọn phương án bằng dữ liệu thay vì cảm tính
Trước khi phê duyệt, cơ quan đầu tư nên yêu cầu đơn vị tư vấn trình bày rõ:
- Phạm vi phục vụ của từng cụm.
- Căn cứ xác định số lượng loa.
- Vị trí và hướng lắp đặt.
- Phương thức kết nối hệ thống nguồn cấp tỉnh.
- Thiết bị nào được tái sử dụng.
- Thời gian hoạt động của nguồn dự phòng.
- Phương án khi mất mạng.
- Quyền sở hữu tài khoản và dữ liệu.
- Cơ chế cập nhật phần mềm.
- Chi phí bảo trì dự kiến.
- Khả năng bổ sung bảng tin, họp trực tuyến hoặc nền tảng số.
- Kịch bản nghiệm thu và kiểm thử.

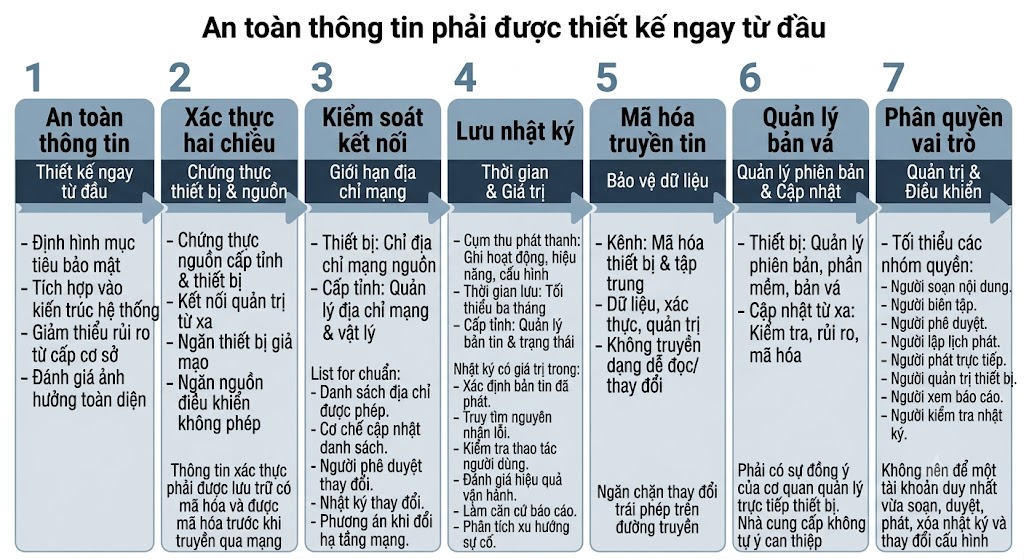

🛡️ An toàn thông tin phải được thiết kế ngay từ đầu

Xác thực hai chiều
Phần mềm trong cụm thu phát thanh phải cho phép hệ thống nguồn cấp tỉnh xác thực thiết bị và thiết bị xác thực hệ thống nguồn khi kết nối quản trị từ xa. Thông tin xác thực phải được lưu trữ có mã hóa và được mã hóa trước khi truyền qua mạng.
Điều này nhằm ngăn thiết bị giả mạo hoặc nguồn điều khiển không được phép gửi nội dung đến hệ thống.
Kiểm soát địa chỉ kết nối
Thiết bị phải có khả năng cấu hình để chỉ cho phép địa chỉ mạng của hệ thống nguồn cấp tỉnh kết nối và quản trị. Hệ thống cấp tỉnh cũng quản lý thiết bị qua địa chỉ mạng và địa chỉ vật lý.
Trong hồ sơ thiết kế, cần ghi rõ:
- Danh sách địa chỉ được phép.
- Cơ chế cập nhật danh sách.
- Người có thẩm quyền phê duyệt.
- Nhật ký thay đổi.
- Phương án khi địa chỉ hoặc hạ tầng mạng thay đổi.
Lưu nhật ký tối thiểu ba tháng
Phần mềm tích hợp trong cụm thu phát thanh phải ghi nhật ký hoạt động, hiệu năng và thay đổi cấu hình; thời gian lưu tối thiểu ba tháng. Hệ thống nguồn cấp tỉnh cũng quản lý bản tin đã phát, trạng thái bản tin và dữ liệu nghe lại theo thời gian lưu trữ được quy định.
Nhật ký có giá trị trong:
- Xác định bản tin đã được phát hay chưa.
- Truy tìm nguyên nhân lỗi.
- Kiểm tra thao tác người dùng.
- Đánh giá hiệu quả vận hành.
- Làm căn cứ báo cáo.
- Phân tích xu hướng sự cố.
Mã hóa kênh truyền
Kênh giữa thiết bị và hệ thống quản lý tập trung phải có khả năng mã hóa. Dữ liệu, thông tin xác thực và thông tin quản trị không nên truyền ở dạng dễ bị đọc hoặc thay đổi trái phép.
Quản lý bản vá và cập nhật
Thiết bị phải có khả năng quản lý phiên bản, cập nhật phần mềm và bản vá bảo mật. Việc cập nhật từ xa cần được kiểm tra, đánh giá rủi ro, mã hóa đường truyền và phải có sự đồng ý của cơ quan quản lý trực tiếp thiết bị. Nhà cung cấp không được tự ý can thiệp vào nội dung hoặc hoạt động của cụm thu phát thanh.
Nguyên tắc quyền quản trị: Tài khoản quản trị cao nhất, dữ liệu thiết bị, nhật ký và quyền phê duyệt cập nhật phải thuộc cơ quan quản lý có thẩm quyền, không nên bị khóa trong tài khoản riêng của đơn vị cung cấp.
Phân quyền theo vai trò
Nên có tối thiểu các nhóm quyền:
- Người soạn nội dung.
- Người biên tập.
- Người phê duyệt.
- Người lập lịch phát.
- Người phát trực tiếp.
- Người quản trị thiết bị.
- Người xem báo cáo.
- Người kiểm tra nhật ký.
Không nên để một tài khoản duy nhất vừa soạn, duyệt, phát, xóa nhật ký và thay đổi cấu hình.

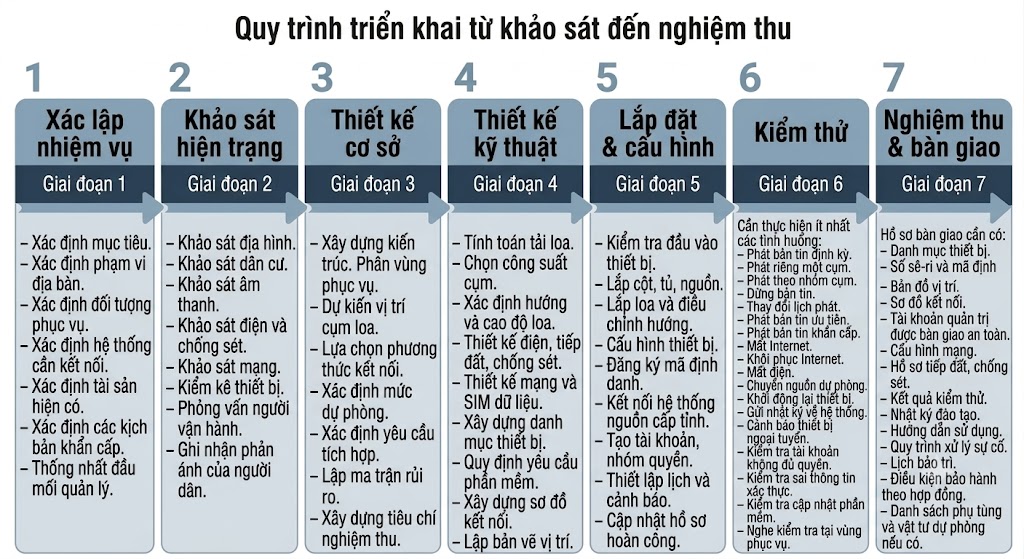

Quy trình triển khai từ khảo sát đến nghiệm thu

Giai đoạn 1: Xác lập nhiệm vụ
- Xác định mục tiêu.
- Xác định phạm vi địa bàn.
- Xác định đối tượng phục vụ.
- Xác định hệ thống cần kết nối.
- Xác định tài sản hiện có.
- Xác định các kịch bản khẩn cấp.
- Thống nhất đầu mối quản lý.
Giai đoạn 2: Khảo sát hiện trạng
- Khảo sát địa hình.
- Khảo sát dân cư.
- Khảo sát âm thanh.
- Khảo sát điện và chống sét.
- Khảo sát mạng.
- Kiểm kê thiết bị.
- Phỏng vấn người vận hành.
- Ghi nhận phản ánh của người dân.
Giai đoạn 3: Thiết kế cơ sở
- Xây dựng kiến trúc.
- Phân vùng phục vụ.
- Dự kiến vị trí cụm loa.
- Lựa chọn phương thức kết nối.
- Xác định mức dự phòng.
- Xác định yêu cầu tích hợp.
- Lập ma trận rủi ro.
- Xây dựng tiêu chí nghiệm thu.
Giai đoạn 4: Thiết kế kỹ thuật
- Tính toán tải loa.
- Chọn công suất cụm.
- Xác định hướng và cao độ loa.
- Thiết kế điện, tiếp đất, chống sét.
- Thiết kế mạng và SIM dữ liệu.
- Xây dựng danh mục thiết bị.
- Quy định yêu cầu phần mềm.
- Xây dựng sơ đồ kết nối.
- Lập bản vẽ vị trí.
Giai đoạn 5: Lắp đặt và cấu hình
- Kiểm tra đầu vào thiết bị.
- Lắp cột, tủ, nguồn.
- Lắp loa và điều chỉnh hướng.
- Cấu hình thiết bị.
- Đăng ký mã định danh.
- Kết nối hệ thống nguồn cấp tỉnh.
- Tạo tài khoản, nhóm quyền.
- Thiết lập lịch và cảnh báo.
- Cập nhật hồ sơ hoàn công.
Giai đoạn 6: Kiểm thử
Cần thực hiện ít nhất các tình huống:
- Phát bản tin định kỳ.
- Phát riêng một cụm.
- Phát theo nhóm cụm.
- Dừng bản tin.
- Thay đổi lịch phát.
- Phát bản tin ưu tiên.
- Phát bản tin khẩn cấp.
- Mất Internet.
- Khôi phục Internet.
- Mất điện.
- Chuyển nguồn dự phòng.
- Khởi động lại thiết bị.
- Gửi nhật ký về hệ thống.
- Cảnh báo thiết bị ngoại tuyến.
- Kiểm tra tài khoản không đủ quyền.
- Kiểm tra sai thông tin xác thực.
- Kiểm tra cập nhật phần mềm.
- Nghe kiểm tra tại vùng phục vụ.
Giai đoạn 7: Nghiệm thu và bàn giao
Hồ sơ bàn giao cần có:
- Danh mục thiết bị.
- Số sê-ri và mã định danh.
- Bản đồ vị trí.
- Sơ đồ kết nối.
- Tài khoản quản trị được bàn giao an toàn.
- Cấu hình mạng.
- Hồ sơ tiếp đất, chống sét.
- Kết quả kiểm thử.
- Nhật ký đào tạo.
- Hướng dẫn sử dụng.
- Quy trình xử lý sự cố.
- Lịch bảo trì.
- Điều kiện bảo hành theo hợp đồng.
- Danh sách phụ tùng và vật tư dự phòng nếu có.
Checklist nghiệm thu hệ thống

Phần cứng
- Cụm thu phát thanh đúng vị trí và mã định danh.
- Loa đúng loại, công suất và hướng thiết kế.
- Cột chắc chắn, an toàn.
- Tủ thiết bị chống xâm nhập và phù hợp môi trường.
- Nguồn điện ổn định.
- Rơ-le và thiết bị bảo vệ hoạt động.
- Tiếp đất, chống sét được kiểm tra.
- Nguồn dự phòng hoạt động đúng kịch bản.
Kết nối và phần mềm
- Thiết bị kết nối hệ thống nguồn cấp tỉnh.
- Xác thực hai chiều hoạt động.
- Chỉ địa chỉ được phép có thể quản trị.
- Phát, dừng, hủy lịch và điều chỉnh lịch hoạt động.
- Trạng thái thiết bị được phản hồi.
- Nhật ký phát và nhật ký thay đổi được lưu.
- Kênh truyền được bảo vệ.
- Khôi phục cấu hình sau mất điện hoặc mất mạng.
- Cơ chế cập nhật phần mềm đã được kiểm thử.
Chất lượng phục vụ
- Người nghe hiểu rõ nội dung tại vùng thiết kế.
- Không có vùng âm quá lớn sát nhà dân.
- Không chồng lấn gây nhòe tiếng nghiêm trọng.
- Nội dung phát đúng khu vực.
- Âm lượng phù hợp các thời điểm.
- Micro không hú và dễ vận hành.
- Bản ghi không méo hoặc nhiễu.
Quản trị
- Tài khoản được bàn giao đầy đủ.
- Có phân quyền theo vai trò.
- Có quy trình phê duyệt nội dung.
- Có kịch bản bản tin khẩn cấp.
- Có đầu mối kỹ thuật.
- Có lịch bảo trì.
- Cán bộ đã được đào tạo thực hành.
- Hồ sơ hoàn công đầy đủ.
Phân tích chi phí vòng đời thay vì chỉ nhìn giá mua
Một hệ thống có giá mua thấp chưa chắc là phương án đầu tư hiệu quả. Chi phí vòng đời gồm:
- Chi phí khảo sát và thiết kế.
- Thiết bị.
- Xây dựng cột, nguồn và chống sét.
- SIM dữ liệu hoặc đường truyền.
- Bản quyền phần mềm.
- Năng lượng.
- Thay ắc quy.
- Bảo trì cột và loa.
- Thay thiết bị hư hỏng.
- Nhân lực vận hành.
- Đào tạo.
- Cập nhật phần mềm và bảo mật.
- Mở rộng hệ thống.
- Xử lý thiết bị hết hỗ trợ.
- Chi phí do hệ thống ngừng hoạt động.
Một phương án đầu tư hiệu quả phải giảm tổng chi phí sở hữu, chứ không chỉ giảm giá ban đầu.
Những sai lầm thường gặp
Chọn thiết bị trước khi khảo sát
Hậu quả là số lượng loa không phù hợp, vị trí lắp sai, công suất thừa hoặc thiếu, đường truyền không ổn định và khó nghiệm thu.
Dùng một cấu hình cho mọi xã
Xã miền núi, phường đô thị, đặc khu ven biển và xã có khu công nghiệp không thể dùng một cấu trúc bố trí giống nhau.
Chỉ tăng công suất để khắc phục nghe không rõ
Nghe không rõ có thể do hướng loa, méo tín hiệu, phản xạ, chồng lấn, bản ghi kém hoặc ồn nền. Tăng công suất thiếu kiểm soát có thể làm khiếu nại tăng nhưng độ rõ không cải thiện.
Bỏ qua khả năng tương thích
Thiết bị có thể hoạt động độc lập nhưng không kết nối được hệ thống nguồn cấp tỉnh. Đây là rủi ro lớn trong các dự án chọn thiết bị chỉ theo thông số phần cứng.
Không kiểm soát tài khoản nhà cung cấp
Nếu tài khoản quản trị, dữ liệu hoặc máy chủ nằm ngoài quyền kiểm soát của cơ quan quản lý, hệ thống có thể phụ thuộc dài hạn và khó chuyển đổi.
Không tính nguồn dự phòng
Truyền thanh đặc biệt quan trọng khi xảy ra thiên tai, nhưng đây cũng là thời điểm điện và mạng dễ gián đoạn.
Tích hợp họp trực tuyến theo cách đấu âm trực tiếp
Âm thanh họp trực tuyến không nên được đưa thẳng ra loa công cộng nếu chưa qua kiểm duyệt, xử lý âm và xác định phạm vi phát.
Chỉ nghiệm thu tại một điểm
Nghe tốt ngay dưới cột không chứng minh toàn vùng phục vụ đạt yêu cầu. Cần kiểm tra tại nhiều vị trí, thời điểm và trạng thái môi trường khác nhau.
Bộ câu hỏi trước khi phê duyệt phương án
- Địa bàn nào đang không tiếp nhận được thông tin?
- Hệ thống phục vụ những nhóm dân cư nào?
- Số lượng cụm được xác định bằng dữ liệu nào?
- Vị trí và hướng loa đã được khảo sát chưa?
- Có khu vực cần hạn chế âm thanh không?
- Thiết bị có kết nối hệ thống thông tin nguồn cấp tỉnh không?
- Kết nối trực tiếp hay qua mô-đun tương thích?
- Ai sở hữu tài khoản quản trị cao nhất?
- Dữ liệu và nhật ký có thể xuất ra không?
- Khi mất điện, hệ thống hoạt động trong bao lâu?
- Khi mất mạng, thiết bị xử lý thế nào?
- Hệ thống có cảnh báo thiết bị mất kết nối không?
- Có thể phát theo từng cụm hoặc nhóm cụm không?
- Cơ chế phát bản tin khẩn cấp ra sao?
- Tích hợp họp trực tuyến ở lớp nào?
- Có API hoặc giao diện chia sẻ dữ liệu không?
- Chi phí vận hành trong ba đến năm năm gồm những gì?
- Cán bộ vận hành được đào tạo bằng tình huống thực tế chưa?
- Hồ sơ tiếp đất và chống sét có được kiểm tra không?
- Phương án mở rộng có làm thay đổi toàn bộ hệ thống không?
Những câu hỏi thường gặp
1. Truyền thanh thông minh có phải thuật ngữ chính thức trong Thông tư 24 không?
Không. Thông tư sử dụng thuật ngữ “hệ thống truyền thanh cấp xã ứng dụng công nghệ thông tin – viễn thông”. “Truyền thanh thông minh” là cách gọi giúp mô tả khả năng quản lý tập trung, truyền dữ liệu qua Internet, giám sát trạng thái, lập lịch, phát theo vùng và tích hợp nền tảng số. Khi lập hồ sơ hành chính, nhiệm vụ kỹ thuật hoặc hồ sơ mời thầu, nên dùng đúng tên gọi pháp lý và có thể chú thích thêm tên gọi phổ biến để người đọc dễ hiểu.
2. Có bắt buộc thay toàn bộ hệ thống truyền thanh cũ không?
Không thể kết luận chỉ dựa vào tuổi thiết bị. Cần đánh giá khả năng kết nối hệ thống nguồn cấp tỉnh, phần mềm tích hợp, an toàn thông tin, nguồn điện, chống sét, chất lượng loa, tình trạng cột và quyền quản trị. Thành phần còn tốt, tương thích và an toàn có thể tiếp tục sử dụng hoặc nâng cấp. Thành phần không đáp ứng kết nối, không còn hỗ trợ bảo mật hoặc mất an toàn nên được thay thế. Thông tư cho phép thời hạn chuyển tiếp 12 tháng để hệ thống đang hoạt động hoàn thiện việc tuân thủ.
3. Một xã cần bao nhiêu cụm thu phát thanh?
Không có con số chung cho mọi địa bàn. Số cụm phải dựa trên phân bố dân cư, địa hình, mức ồn, vật cản, các điểm trọng yếu và yêu cầu phát theo vùng. Một xã diện tích lớn nhưng dân cư tập trung có thể cần cách bố trí khác một xã diện tích nhỏ nhưng bị chia cắt bởi đồi núi hoặc sông. Phương án chỉ đưa số lượng mà không có bản đồ vị trí, hướng loa và dữ liệu khảo sát cần được xem xét lại.
4. Có thể tận dụng loa và cột cũ không?
Có thể, nếu được kiểm tra về chất lượng âm thanh, tải trọng, han gỉ, an toàn xây dựng, tiếp đất, chống sét và khả năng phối hợp với cụm thu phát thanh mới. Tận dụng không nên được hiểu là giữ lại mọi thứ để giảm giá ban đầu. Một cột xuống cấp hoặc loa ngấm nước có thể làm tăng chi phí bảo trì, giảm độ rõ và tạo nguy cơ an toàn. Việc tái sử dụng cần được ghi rõ trong biên bản kiểm tra và hồ sơ thiết kế.
5. Cụm thu phát thanh có bắt buộc kết nối Internet không?
Có. Phụ lục III quy định cụm thu phát thanh ứng dụng công nghệ thông tin – viễn thông phải kết nối mạng Internet. Phụ lục II cho phép đầu cuối kết nối hệ thống nguồn cấp tỉnh qua Internet, Intranet, SIM dữ liệu 3G, 4G, 5G hoặc Wi-Fi. Phương thức cụ thể cần phù hợp kiến trúc của địa phương, chất lượng hạ tầng và yêu cầu an toàn.
6. Mất mạng thì hệ thống có phát được không?
Phần mềm tích hợp phải cho phép khôi phục cấu hình khi xảy ra mất điện hoặc mất kết nối mạng. Tuy nhiên, khả năng tiếp tục phát bản tin đã lưu, xử lý lịch cục bộ hoặc chuyển sang đường truyền dự phòng cần được mô tả cụ thể trong hồ sơ thiết kế và kiểm thử thực tế. Không nên mặc định mọi thiết bị đều có cơ chế hoạt động ngoại tuyến giống nhau.
7. Có bắt buộc dùng pin năng lượng mặt trời không?
Không. Phụ lục III liệt kê UPS hoặc pin năng lượng mặt trời dự phòng với điều kiện “nếu có”. Việc lựa chọn phụ thuộc độ ổn định của lưới điện, thời gian cần duy trì, điều kiện nắng, vị trí lắp, an toàn, chi phí bảo trì và khả năng thay thế ắc quy. Khu vực thường xuyên thiên tai hoặc mất điện cần ưu tiên đánh giá nguồn dự phòng, nhưng cấu hình cuối cùng phải dựa trên khảo sát.
8. Có thể kết nối truyền thanh với hệ thống họp trực tuyến không?
Có thể phối hợp ở lớp hạ tầng, không gian vận hành, quy trình nội dung và dữ liệu, nhưng không nên coi hai hệ thống là một. Họp trực tuyến phục vụ trao đổi, chỉ đạo và làm việc giữa các điểm cầu; truyền thanh phục vụ phổ biến thông tin công cộng. Nội dung từ cuộc họp cần được chọn lọc, biên tập, phê duyệt rồi mới phát. Việc tích hợp nên dựa trên API, phân quyền và quy trình được cơ quan có thẩm quyền chấp thuận.
9. Thiết bị của nhiều nhà cung cấp có thể quản lý tập trung không?
Thông tư cho phép hai phương thức kết nối: trực tiếp và gián tiếp qua mô-đun tương thích. Vì vậy, khả năng quản lý thiết bị nhiều hãng là có thể, nhưng phụ thuộc giao thức, mô-đun, đánh giá an toàn thông tin và quy định của hệ thống nguồn cấp tỉnh. Mô-đun tương thích phải được kiểm tra, đánh giá và quản lý rủi ro trước khi tích hợp.
10. Nhật ký hệ thống phải lưu trong bao lâu?
Phần mềm tích hợp trong cụm thu phát thanh phải lưu nhật ký hệ thống ít nhất ba tháng. Nhật ký tối thiểu gồm trạng thái hoạt động, hiệu năng và thay đổi cấu hình. Hệ thống nguồn cấp tỉnh cũng quản lý nội dung và lịch sử bản tin đã phát. Trong các địa bàn có yêu cầu cao hơn, cơ quan quản lý có thể cân nhắc thời gian lưu dài hơn theo nhu cầu và quy định liên quan.
Kiến tạo hạ tầng truyền thông cơ sở số bền vững
Giá trị lớn nhất của hệ thống truyền thanh thông minh cấp xã không nằm ở số lượng loa hay mức công suất ghi trên thiết bị. Giá trị nằm ở khả năng đưa thông tin đúng đến đúng khu vực, đúng thời điểm; giúp cơ quan quản lý biết thiết bị nào đang hoạt động; duy trì khả năng phát tin khi xảy ra tình huống khẩn cấp; bảo vệ quyền quản trị và dữ liệu; đồng thời tạo nền tảng kết nối với họp trực tuyến, bảng tin điện tử, cổng thông tin và hệ sinh thái số.
Một dự án nên bắt đầu bằng khảo sát và thiết kế, không bắt đầu bằng báo giá thiết bị. Khi dữ liệu địa bàn, kiến trúc kết nối, vùng phục vụ, nguồn dự phòng và quy trình vận hành được xác lập đầy đủ, phương án đầu tư mới có thể đạt ba yêu cầu: đúng quy định, vận hành hiệu quả và sẵn sàng mở rộng.
Đội ngũ kỹ thuật Việt Hưng Audio có thể tiếp nhận bản đồ địa bàn, danh sách khu dân cư, hiện trạng cụm loa, nguồn điện và hạ tầng mạng để phân tích sơ bộ trước khi tổ chức khảo sát thực địa. Cấu hình cuối cùng chỉ được xác định sau khi đánh giá đầy đủ điều kiện kỹ thuật và yêu cầu quản lý.
Đồng hành kiến tạo hạ tầng âm thanh và truyền thông hiện đại
VIỆT HƯNG AUDIO – GIẢI PHÁP THIẾT KẾ CHUẨN, ÂM THANH HIỆN ĐẠI, ĐẦU TƯ HIỆU QUẢ

Trụ sở Hà Nội
Số 486/10/8 Xuân Đỉnh, Hà Nội
Hotline/Zalo: 0988 970 666
Chi nhánh Đà Nẵng
158 Bùi Tấn Diên, Hòa Khánh, Đà Nẵng
Hotline/Zalo/Viber: 0988 970 666
Chi nhánh Thành phố Hồ Chí Minh
510 Nguyễn Văn Khối, Gò Vấp, Thành phố Hồ Chí Minh
Hotline: 0944 970 666
Zalo/Viber/WhatsApp: 0988 970 666
Website: https://viethungaudio.vn
